抽水蓄能總平麵布置設計應符合《抽水蓄能電站設計規範》NB/T 10072、《水電工程施工總布置設計規範》NB/T 35120 和《抽水蓄能電站總平麵布置設計導則》T/CEC 5012-2019的規定,並遵守現行有關規程、規範的規定。根據施工、生產、運行維護和生活需要,從近期出發,兼顧遠景發展,統籌規劃,應遵循 “保護環境、節約用地、技術先進、功能完善、經濟適用”的原則。
抽水蓄能機電廠房施工規劃布置主要如下:
(1)滿足施工總進度計劃要求。
(2)考慮橋機的起吊範圍及起吊高度。
(3)考慮組裝部件的結構和尺寸。
(4)組裝的設備與設備之間留有足夠的交通通道、施工安全通道及作業空間。
(5)使用同一工位的各個設備占用工位的時間相互錯開,按施工順序有序銜接。
(6)便於施工管理,盡量減少施工幹擾。
二、廠房安裝間和發電機層施工布置

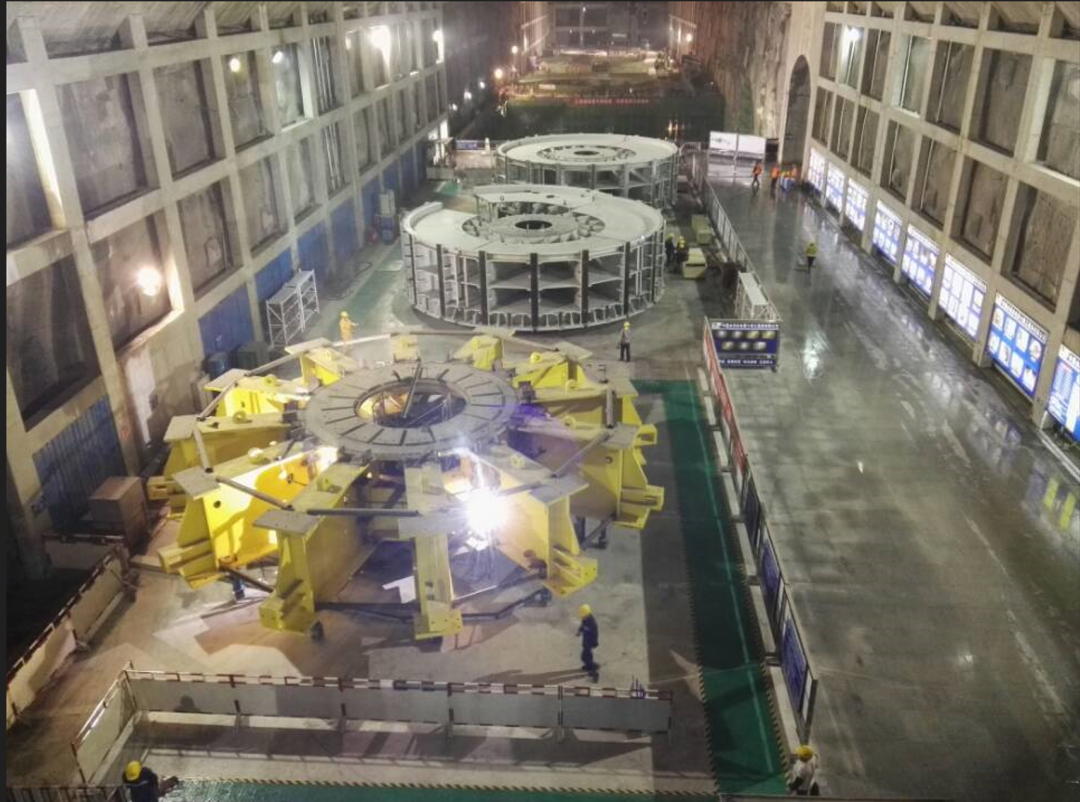

(1)安裝間通常如下布置規劃
1)轉子工位1個,布置在下遊中部;

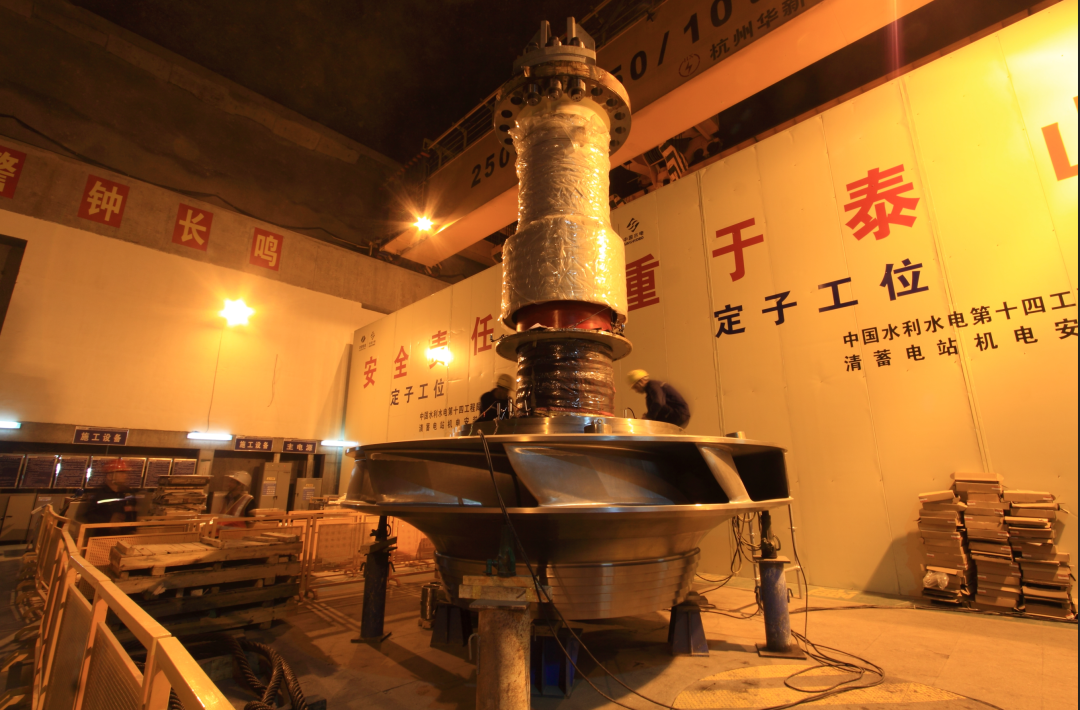

2)定子工位2個,布置在上遊左側和右側各1個;
3)下機架工位1個,布置在下遊左側;
4)轉輪工位1個,布置在上遊右側;
5)頂蓋工位1個,布置在下遊右側;
6)設備卸貨區域在安裝場左側進廠交通洞入口和安裝場交叉區域,以便設備倒運、卸車、吊運;
7)安全通道在各工位周圍設置,便於施工人員通行;
8)在四周靠邊牆區域合理布置施工變壓器、配電櫃、施工設備等

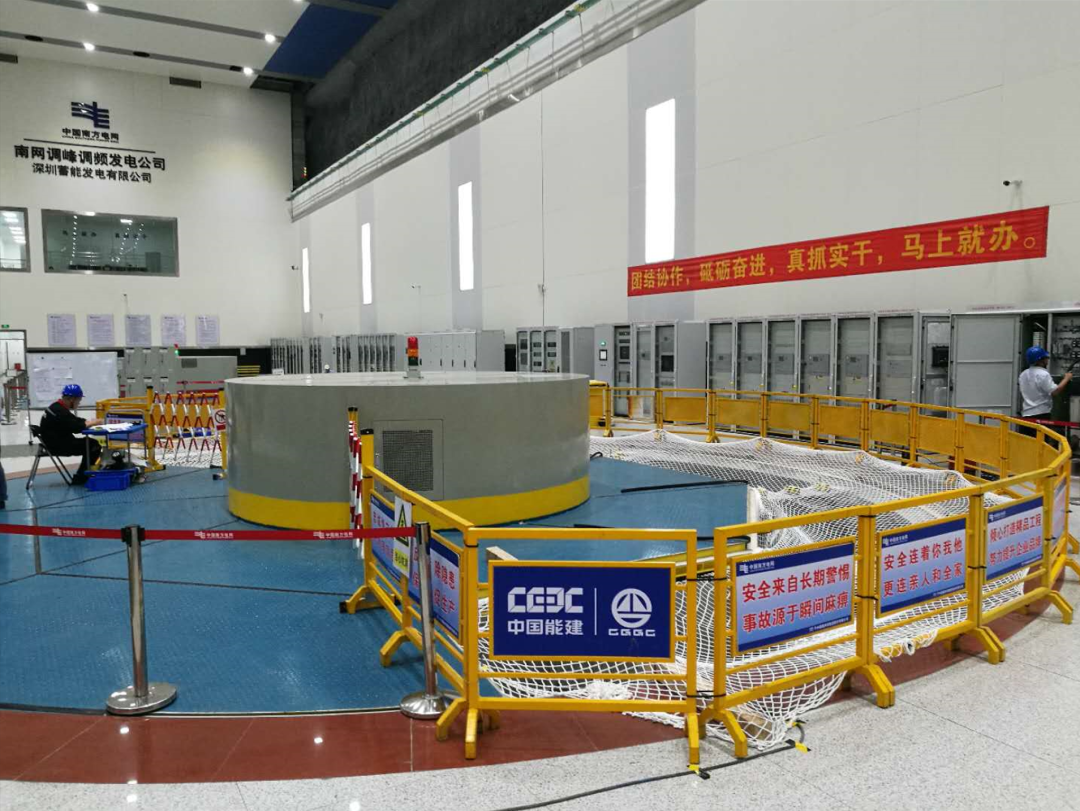

在機坑座環內每台機布置上、下2個施工平台,機坑的下層平台上擺放2台400A逆變式焊機、2台630A逆變式焊機、2台0.75m3移動式空壓機,上層平台擺放1台電焊條烘箱、1台溫控監測設備,滿足機組安裝的焊接作業。此外,機坑附近布置工具箱,存放工器具及小件物品。
四、安全護欄及孔洞蓋板布置

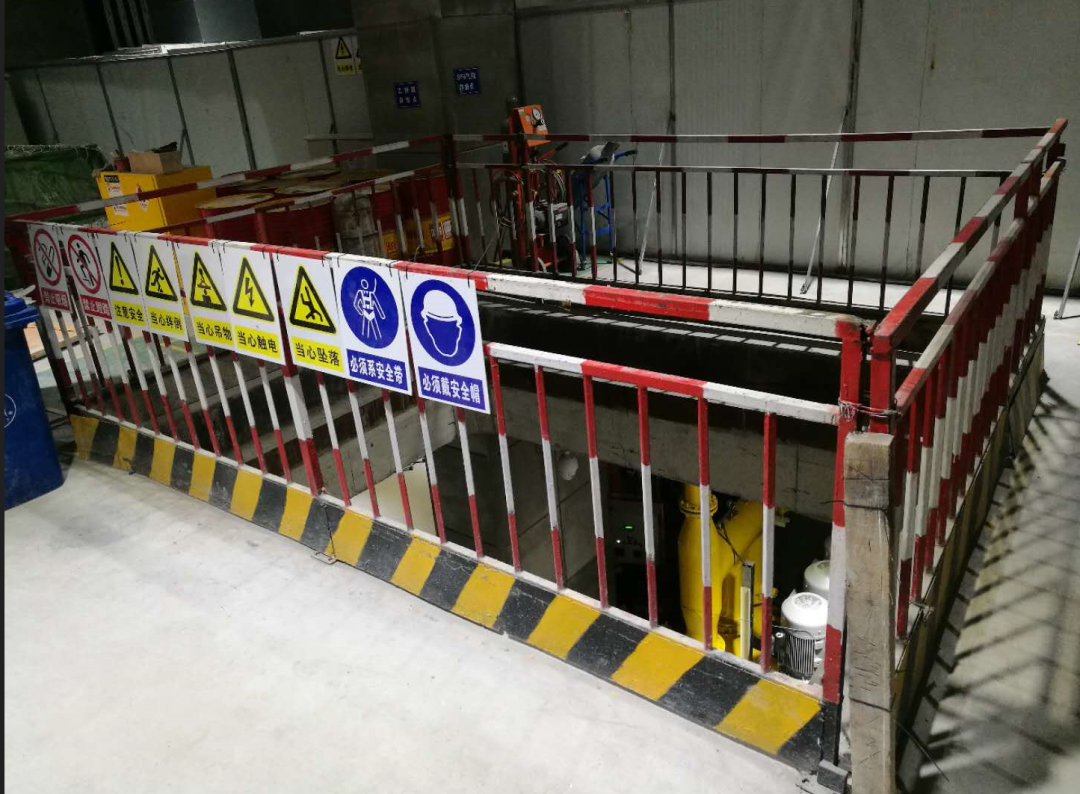

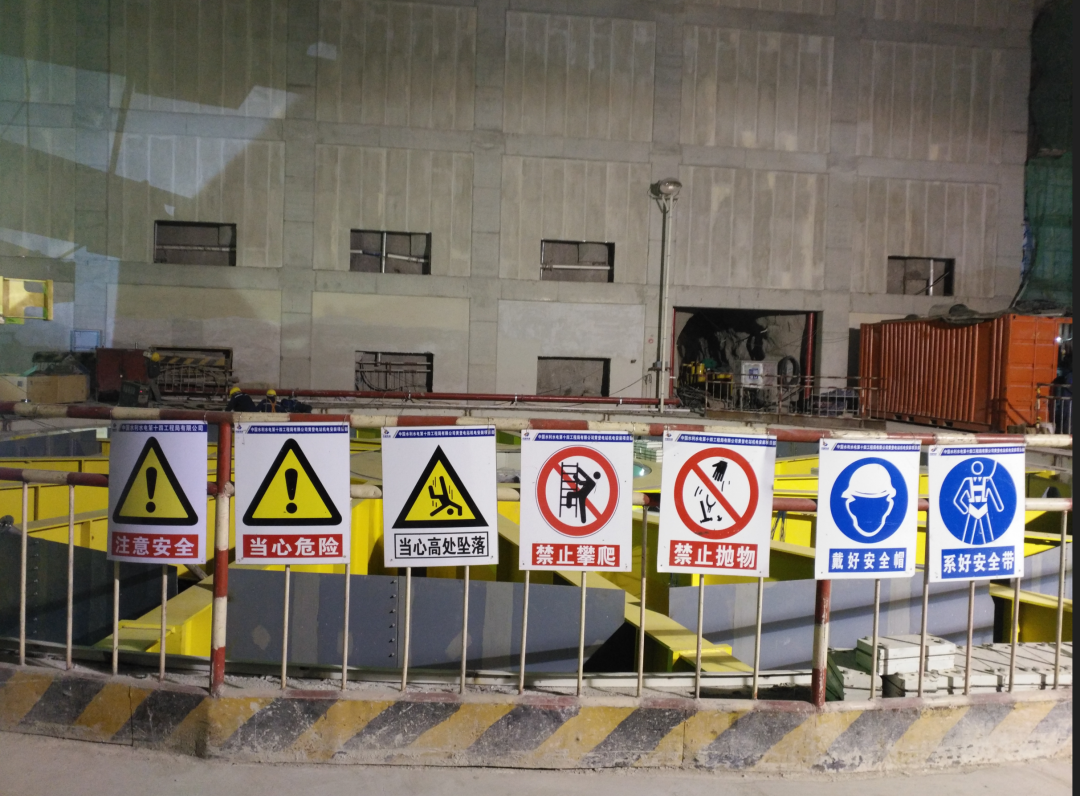

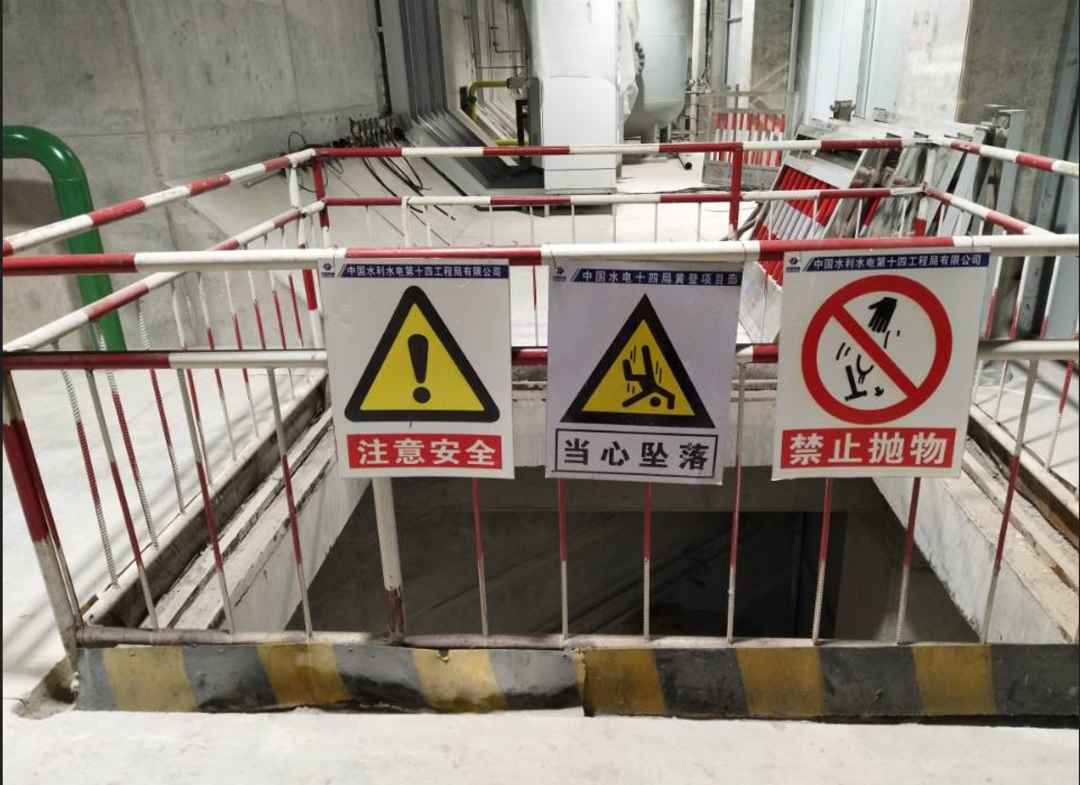

廠房各層吊物孔及機坑設置臨時安全護欄,安全防護欄杆符合本電站安全文明施工管理要求的規定。設置安全通道,並明顯標識。設置的主安全通道寬度不小於1.5m,並設置不低於1.2m欄杆與施工區域隔離;其它非主要通道寬度不小於1.0m。危險地段設置防護設施和警示標誌,欄杆材料、規格、外觀等符合要求。
五、施工供電、施工照明等
主要包括:供電係統布置、用電設備保護、事故備用電源。施工供排水及廢水處理、施工通風、供風、施工通信、生產、生活區消防布置、棄渣規劃及渣場布置等。
六、安全文明施工設施布置
(2)安全文明施工標牌。在施工區主要入口處和主要施工作業現場,按照規定設立承包責任人及項目名稱牌、安全文明施工責任牌、安全生產警示牌、先進典型及好人好事宣傳牌、違章違紀曝光牌、施工平麵布置圖。
(3)專項安全文明施工設施。

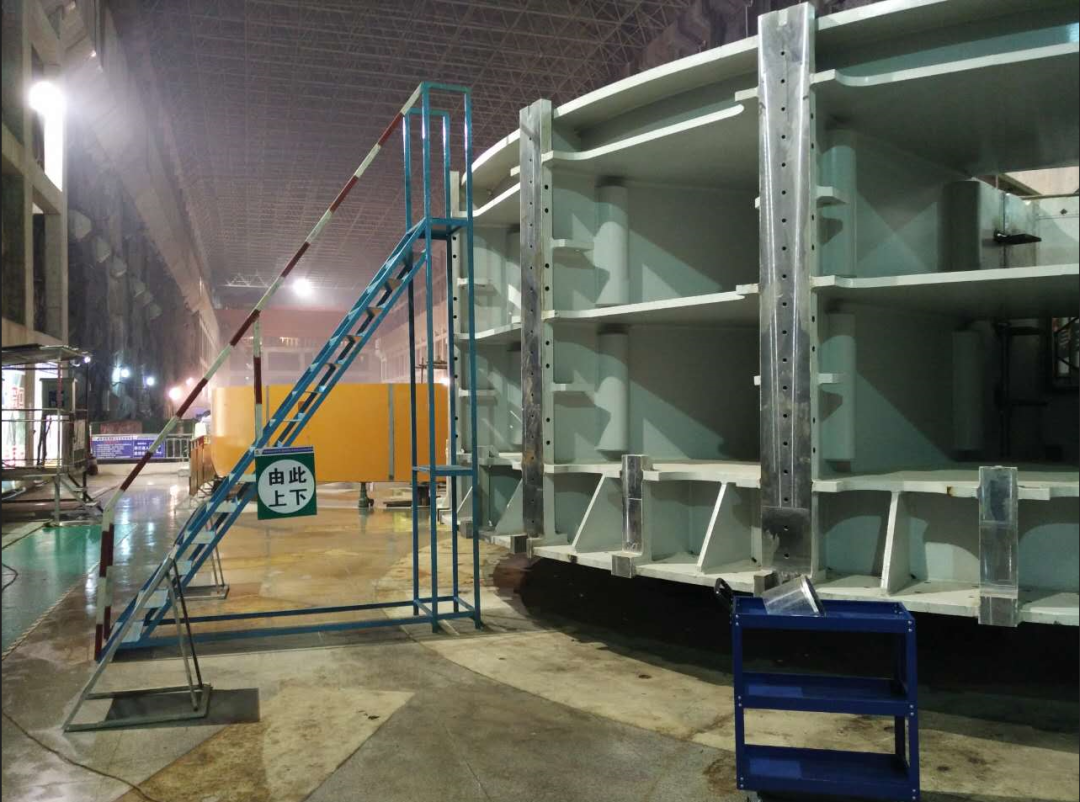

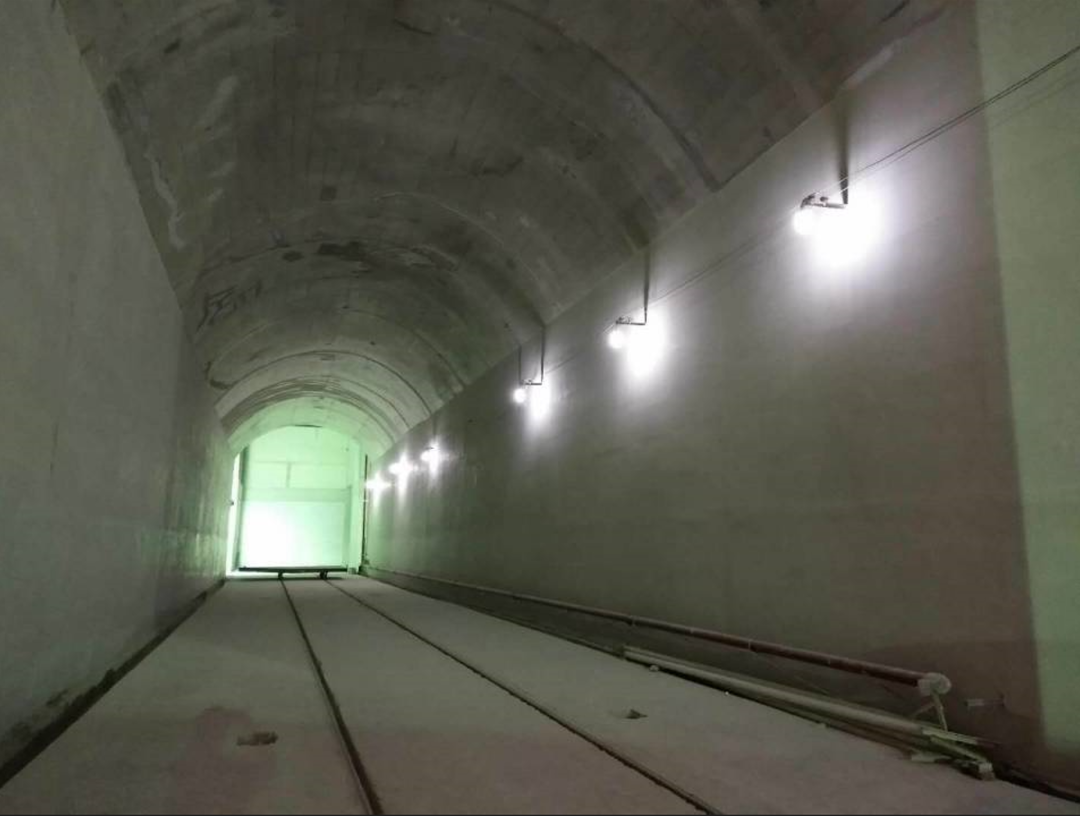

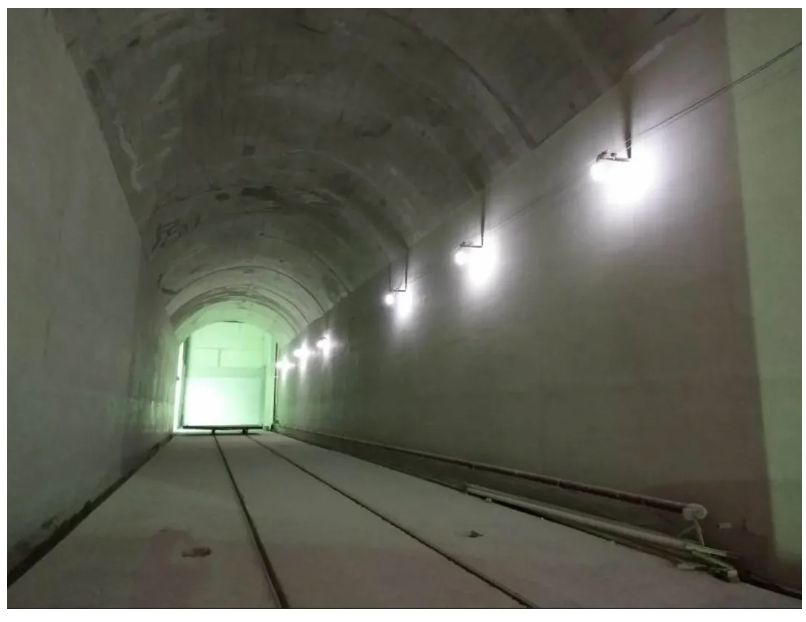

洞內風、水、電管路布置沿洞壁排列有序,並經常進行檢查防止風水管路出現“跑、冒、滴、漏”現象。洞內設置的所有機電設備與工作麵保持一定的安全距離,一切可能漏電傷人或易受雷擊的電氣設備及建築物均設置接地和避雷裝置。隧洞平交口或洞井交叉部位必須設置警示牌和安全防護圍欄。施工現場上下交通必須按規定搭設交通樓梯,采用鋼爬梯必須采用封閉式護欄。
各現場施工作業麵設置工序標識牌和門崗,嚴格執行掛牌上崗和進洞換牌製度;防止非施工人員誤入施工作業現場。

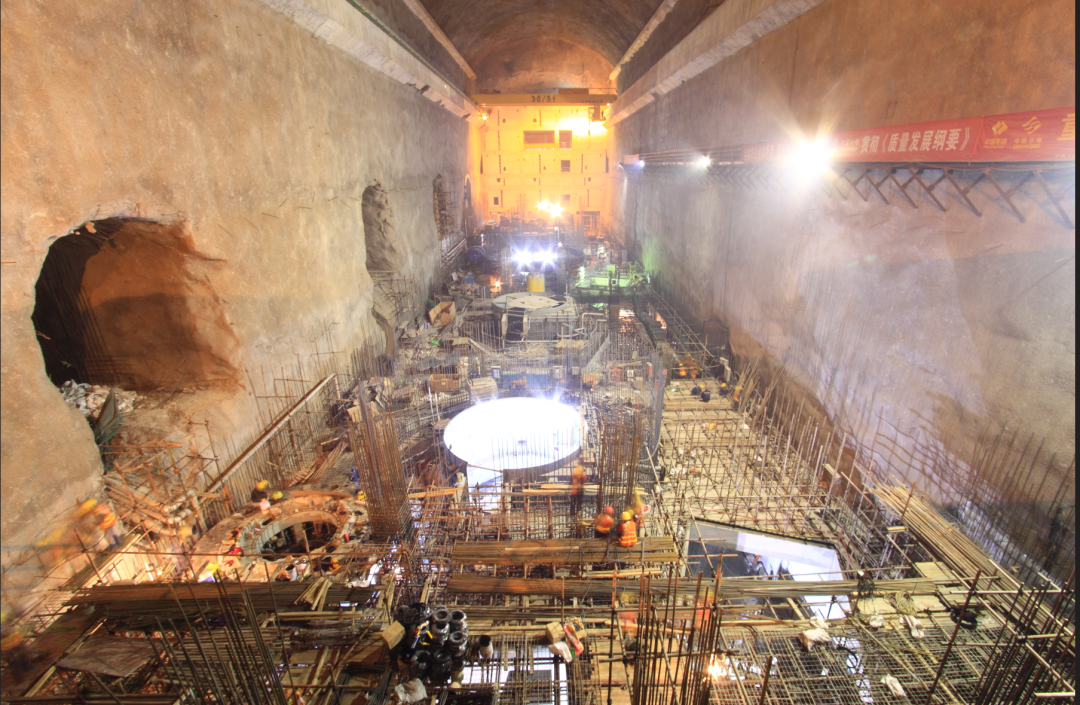

機電設備安裝前,埋設件按不同種類分別堆放整齊、標記明顯、支墊合理,避免受潮、鏽蝕及汙染。現場安裝部位設有效防護,防止高空墜物傷害。重要焊接部位有可靠的防風、防雨和防火設施,避免工作部位受流水或雨水浸濕,保護已安裝的構件或設備免受損壞、損傷與變形。轉子、定子等在安裝場的組裝工位防護棚的搭設,有專門的施工設計方案,防護棚具備防水、防砸、防塵、保溫、除濕措施,防護棚采用鋼結構設計。機電設備安裝前,安裝場地板鋪設臨時簡易地板,防止灰塵對設備安裝質量的影響。機電安裝所需操作平台,如尾水管管口、座環上口、定轉子檢修平台等,采用鋼結構製作。
