菲律賓瓦瓦抽水蓄能電站主交通洞開挖啟動

2024-10-12新聞來源:水電三局 作者:王宜光 劉王

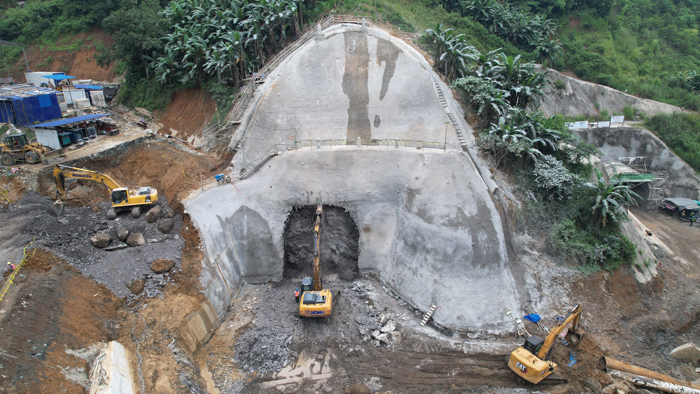

10月10日,菲律賓瓦瓦抽水蓄能電站項目主交通洞開挖正式開始,標誌著項目已具備全麵進洞施工條件。這一進展比原計劃提前30天,圓滿達成了項目關鍵線路上的重要裏程碑。

菲律賓瓦瓦抽水蓄能電站的主交通洞作為地下廠房係統的核心通道,全長1035米,最終接入廠房安裝間底板,隧洞的支護後斷麵尺寸為8米×8.5米,坡降12%。自業主簽發變更令後,項目部迅速動員,調集施工資源,僅用40天就完成了隧洞洞口邊坡開挖和支護施工,為後續施工打下了堅實基礎。

今年7月和8月,項目連續遭受兩次超強台風影響,項目建設麵臨巨大困難。水電三局管理團隊和華東院設計團隊緊密配合,雙方在技術方案優化和資源調配方麵通力合作,與業主、谘詢等各方保持緊密溝通,針對進口管棚的優化設計、征地邊界確認、砍樹許可辦理、洞臉邊坡坡比調整等關鍵問題群策群力,確保了項目在困境中穩步推進。

此次交通洞洞臉開挖的順利完成,標誌著菲律賓瓦瓦抽水蓄能項目向著既定目標邁出了堅實一步。作為項目EPC總承包商,水電三局通過高效的履約和提前完成關鍵節點,彰顯了強大的項目管理和執行能力,為水電三局進一步開拓東南亞市場奠定了基礎。

菲律賓瓦瓦抽水蓄能電站位於菲律賓呂宋島,由水電三局和華東院組成聯營體實施。項目建成後將有力地緩解呂宋島居民的用電壓力,對優化當地電源結構、保障電網安全穩定、促進清潔能源發展具有十分重要的意義。
