首台發電!中國能建海外投資建設最大水電站

2024-08-13新聞來源:中國葛洲壩機電 抽水蓄能與儲能技術交流

當地時間8月12日

中巴經濟走廊優先實施重點項目

中企海外最大綠地水電投資項目

巴基斯坦SK水電站
首台機組正式並網發電

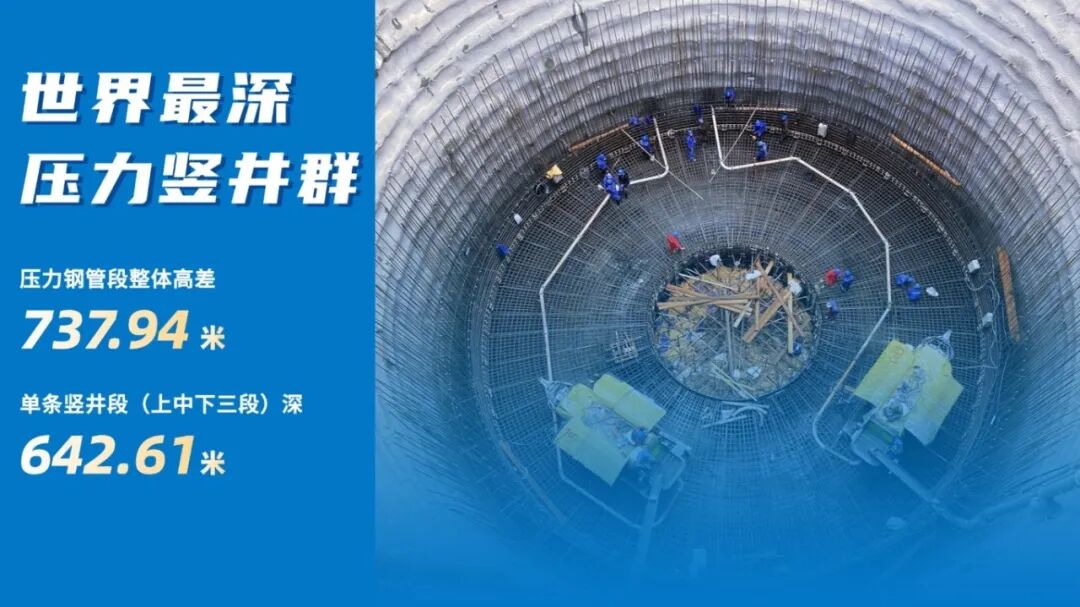

圖片


SK水電站由中國能建海投公司控股投資、葛洲壩國際公司參與投資、葛洲壩三公司、葛洲壩機電公司承建。電站位於巴基斯坦開普省昆哈河(Kunhar)上,距首都伊斯蘭堡265千米,是一座長隧洞、超高水頭的引水式水電站。電站總投資19.62億美元,水頭高達900多米,共安裝4台衝擊式機組,總裝機容量884兆瓦,總庫容1345萬立方米。

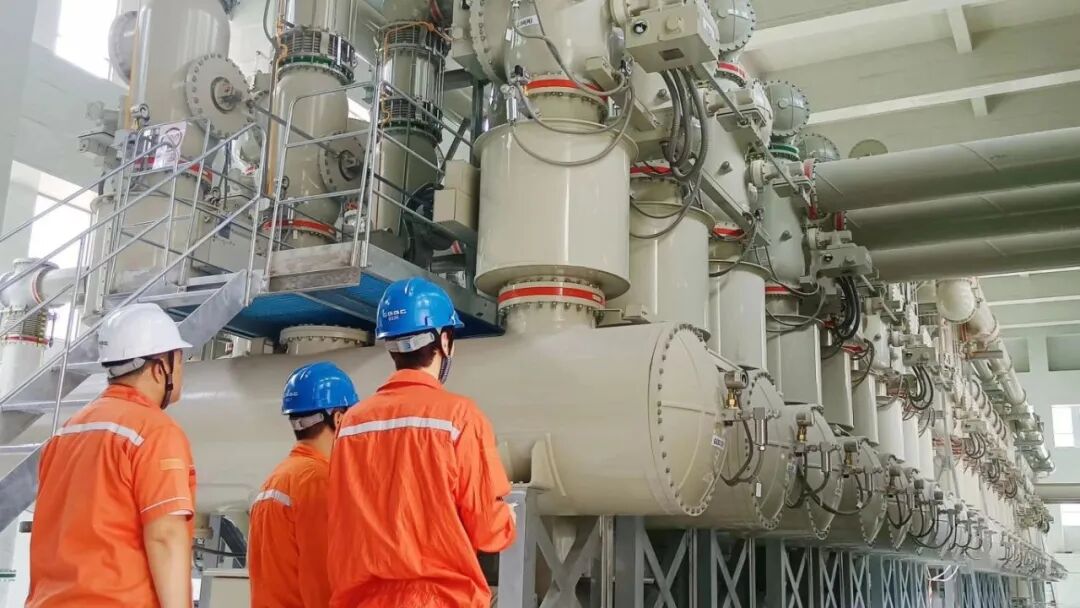

圖片


作為中巴經濟走廊的標誌性項目,SK水電站擁有目前海外單機容量最大的衝擊式水輪發電機組和世界最深壓力豎井群,施工技術標準高,建設難度大。同時,SK水電站是中國能建在海外投資建設的最大水電站,是公司高質量共建“一帶一路”的標誌性工程,對促進公司海外投資業務高質量發展具有重要意義。

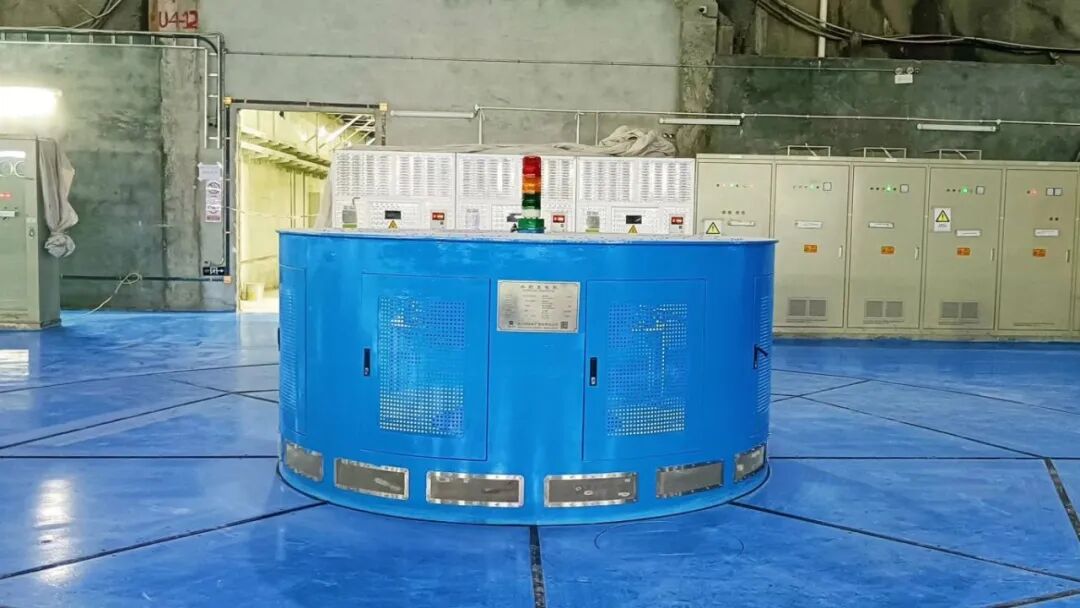

圖片


SK水電站首台機組5月25日完成無水調試試驗;6月16日完成有水調試試驗;6月20日機組過速試驗完成;7月1日完成全部電氣試驗,具備了並網發電條件;8月7日完成倒送電試驗,實現首台機組“一次安裝完成、一次啟動成功、一次調試成功、一次試運行成功”,工程技術人員對調試和試運行進行的監測表明,其穩定性、擺度、溫度、噪音等各項技術參數指標全部優於設計標準。


圖片

正在運行發電中的首台機組(J4號機組)


項目全麵投產發電後,預計年均可發電量達32.12億千瓦時,每年可節約標準煤約128萬噸,減少二氧化碳排放約320萬噸,為超過100萬戶巴基斯坦家庭提供經濟實惠的清潔電能。建設高峰期時,SK項目創造了高達6600人的就業崗位,有效帶動當地社會經濟發展。



延伸閱讀


巴基斯坦SK水電站於2016年12月31日正式核準動工,預計2024年8月底實現全部機組投產發電。項目建設過程中,中國能建建設者高標準高質量完成工程建設任務,創造了世界在建水頭最高,向下開挖超過240層樓深、直徑不到6米的世界最深豎井群等工程奇跡。


圖片



技術亮點

針對GIL洞斜坡段水平距離約400米,高度落差約100米的施工難題,提出了管母施工從兩端往中間拚接的方式,實現管母間的精準對接,解決GIL洞斜坡段跨距長,拐彎處多,坡度陡的施工技術難點。


設計製作工裝模具,簡化安裝工序,減小安裝難度,解決了配水環管法蘭和噴針不能高精度有效對接,機組運行中影響機組擺度和水輪機效率的安裝難題。


首次自主完成500kV電壓等級設備高壓試驗,在國際電力領域實現了關鍵技術的自主掌握,降低試驗成本和時間成本,提高項目實施效率。


圖片


技術亮點

提出針對碳質片岩的最優固結灌漿施工及其工藝參數。解決豎井塌方鬆散體固結灌漿質量難控製的關鍵技術難點。


提出雨季期豎井內部滲流量控製方法。解決現有灌漿體係對豎井雨季施工工況及雙豎井兩側塌腔呈不對稱情形下的不適用問題,同時改進豎井排水措施,確保井下施工安全、縮短打孔作業時間。


分析豎井不同圍岩類型下采取的支護方式。選取塌腔頂部最大斷麵處進行有限元分析,研究支護前後豎井圍岩變形量及圍岩應力承受能力,驗證豎井固結灌漿及支護措施的合理性。提出豎井塌方虛渣段固結灌漿結合多種支護方式的最優設計方案,確保虛渣段施工期豎井一次支護穩定、運行期壓力鋼管段整體穩定。
