2024-12-19 新聞來源:電建海投公司 作者:王宇菁 陳棟梁
波黑是歐洲巴爾幹半島上的一個獨立國家。中國電建所屬電建海投公司投資開發的伊沃維克風電項目,在2024年國慶節當天成功並網發電,向新中國成立75周年華誕獻上一份特殊的生日禮物。
伊沃維克項目位於波黑西波斯尼亞州利夫諾市和托米斯拉夫格勒市。這一區域海拔高度在1200到1450米,風資源豐富。從波黑首都薩拉熱窩驅車約3小時,可抵達項目現場。這段路程大約200公裏,有一半以上路程為蜿蜒曲折的盤山路。

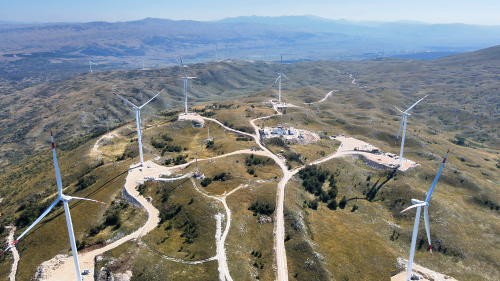

山巒間,風車如衛士般守護著這片土地,成為一道獨特的風景線。百米高的機組如同巨人般屹立在山脊之上,它們的葉片旋轉著,將無盡的風能轉化為綠色電能。
伊沃維克項目在群山峻嶺間的“追風足跡”,記錄著中國設計、中國設備、中國製造“走出去”的步伐,為屬地經濟社會發展注入嶄新活力,成為綠色科技蓬勃發展和全球能源轉型的縮影。
一帶一路 標杆項目
作為“一帶一路”倡議在歐洲落地的標誌性項目,從建設之日起,項目就以創“中國電力行業優質工程”作為質量管理目標,努力打造成為行業領域的優質精品工程和電建集團在歐洲市場的標杆旗艦項目。
項目聘請國際知名檢驗檢測機構對風機大部件進行全程專業化過程監造,確保大件設備質量;項目嚴格開展設備監造和出廠質量管控,實現設備出廠驗收一次通過率為100%;項目全麵落實安全生產責任製,平穩完成深基坑開挖、風機吊裝、帶電調試等高危施工作業,圓滿實現整個建設期“安全零事故”目標。
自2022年7月全麵開工,項目團隊抱定“開工即是衝刺,開局即是決戰”的幹勁,經過16個月緊鑼密鼓的工程建設,全麵推進項目工程建設攻堅戰,實現全場物理完工,創造了領先當地其他風電場建設進度近一年的“伊沃維克速度”,進度遠超巴爾幹地區其他風電場。
2024年10月17日當地時間10:22,隨著最後一台風機葉輪的啟動,伊沃維克項目全部20台風機實現並網發電,標誌著項目全麵進入生產運行新階段。
伊沃維克項目的成功投運,不僅是對團隊專業素質的考驗,更是對中國企業國際化能力的鍛煉。項目建設者在歐洲留下電建建設者的掠影,為“一帶一路”能源投資項目寫下生動注腳。
頂風冒雪 步履堅定

波黑冬季嚴寒,時常刮風下雨下雪。2022年冬季的降雪,從11月初持續到第二年的4月中旬,正處於建設期的項目,遭遇持久惡劣風雨的天氣阻礙,前後經曆了近5個月的漫長冬歇期。
除了條件外,項目受地形條件和征地麵積限製,吊裝平台場地相對狹小,設備存放及吊車作業空間較為有限。在吊裝高度達100米、葉輪直徑136米、單機吊裝總重量超過500噸的風機工作麵前,項目團隊成員倍感任務艱巨。
頂風冒雪,心懷信念,步步堅定。不懼險阻,勇往直前,披荊斬棘。項目團隊深知,在惡劣的天氣條件下要保證工程進度,必須製定詳盡完備的應急預案和施工方案。
項目以“介入式”管理理念對施工過程進行深度跟進與參與,在確保安全的前提下,優化吊裝流程,合理安排作業時間,減少外界不利因素影響;因地製宜逐機製訂吊裝方案,確定施工單位自采吊車,引入徐工研發的先進伸縮臂履帶式起重機,確保風機安裝的準確性和安全性。

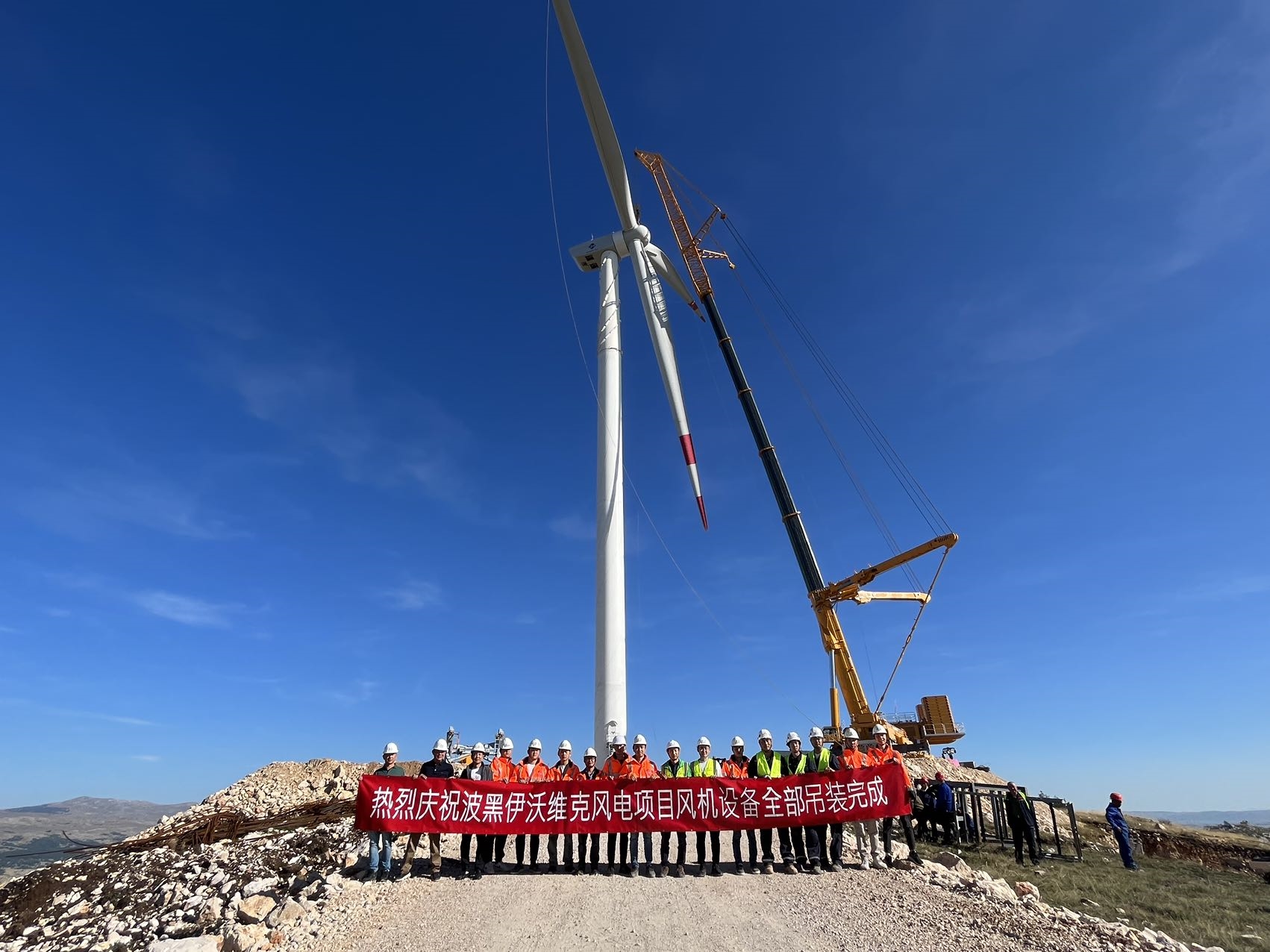

當地時間2023年9月11日16時整,隨著最後一台風機葉輪與發電機在百米高空完成精準對接並安裝完畢,項目全場20台風機吊裝工作全部完成,實現了項目施工過程中耗時最長、難度最大、風險最高的工作。
除風機吊裝工作外,項目送出線路工程,自籌建之日起便被定位為項目建設期最大的灰犀牛風險。作為相對獨立於風電場建設的單項工程,送出線路工程跨越山區及公路,山體坡度陡峭,征地條件複雜,給權證申請、設計及施工帶來不小挑戰。
為此,項目設立專項工作組緊密跟組推動相關工作,精心組織資源調配,嚴格把控進度質量,同時間賽跑、同風雪較量,實現送出線路工程進度追趕、匹配風電場整體施工進度。2023年9月29日,曆經4個多月緊鑼密鼓的現場施工,項目110kV送出線路工程圓滿完成建設工作,為項目順利並網奠定基礎。
屬地實踐 融入融合
設計文件是項目建設的核心技術文件。波黑當地建築法規參照歐盟標準,對設計文件的格式、內容作出嚴格要求,在設計標準、出圖習慣等方麵都與國內存在較大差異。
對此,項目團隊全麵介入,穿透到總承包單位的設計管理工作中。項目牽頭帶領各單位以日為單位,推動電網設計報批工作,完成全部23大冊、共一萬餘頁施工圖設計文件屬地轉化,並經過電網公司首輪審查,實現中國設計在當地的首次落地。
最終,項目成功將國內設計理念與波黑法規相結合,確保設計文件的合規性和實用性,為今後在波黑乃至其他遵循類似法規的國家進行類似項目提供寶貴經驗參考。
同時,項目采用大量的“中國製造”。項目團隊積極推動設備當地清關、認證、檢驗、校準及文件翻譯工作,實現國產成套電氣設備在東歐巴爾幹地區新能源項目中的首次大規模應用,全場設備國產化率超過90%,成功克服中國投資、中國技術、中國設備對歐洲技術標準的“水土不服”。
此外,項目摸索實踐權證辦理工作,累計申辦超100項各類審批權證,最終圓滿通過波黑電網公司和政府主管部門的技術驗收。2024年8月30日,波黑聯邦規劃建設部正式簽發項目《使用許可》,標誌著項目合法合規完成並網前所有政府驗收工作。
綠色環保 公益行動
國際合作是技術與資本的交流,也是文化和理念的融合。作為綠色能源的實踐者,項目從規劃設計、設備生產到現場施工滿足當地環保要求。尤其是對塔筒航空燈配置、葉片塗裝方案、變壓器色號等與中國標準不一致的內容進行調整,順應高標準的歐洲環境保護規範。
項目還專門聘請當地專業環保谘詢公司進行項目現場生物多樣性監測,積極開展鳥類生物多樣性、水土保持等監測活動。在力所能及的範圍內,通過前沿技術的應用,提高風電設備效率和可靠性,確保風電場與自然環境的和諧共存。
項目所在地是大規模野馬群的繁衍棲息地。項目積極參與當地公益組織的野馬保護公益行動,探討在不破壞當地生態的前提下,有效利用風能資源,更好保護野生動物。相關公益活動受到波黑聯邦官方新聞通訊社的關注報道。
此外,項目積極融入屬地社會,定期組織“公眾開放日”活動,邀請社區民眾、高校師生等到項目實地參觀。聯合開展環保公益活動,提高公眾對可再生能源的認識,鼓勵大家支持使用清潔能源,共同為地球可持續發展貢獻力量,樹立中國電建良好的品牌形象。
伊沃維克84兆瓦風電項目由中國電力建設集團所屬電建海投公司與中國通用技術集團所屬中技公司共同投資,由中國電建成都院總承包。建設安裝20台中國國產風機機組,總裝機容量84兆瓦,特許經營期為30年,建成後預計年均發電量2.59億千瓦時,每年預計減少二氧化碳排放約24萬噸。被列入2021年中國-中東歐國家領導人峰會成果清單,被波黑政府授予2022年度最佳外國投資者獎。
