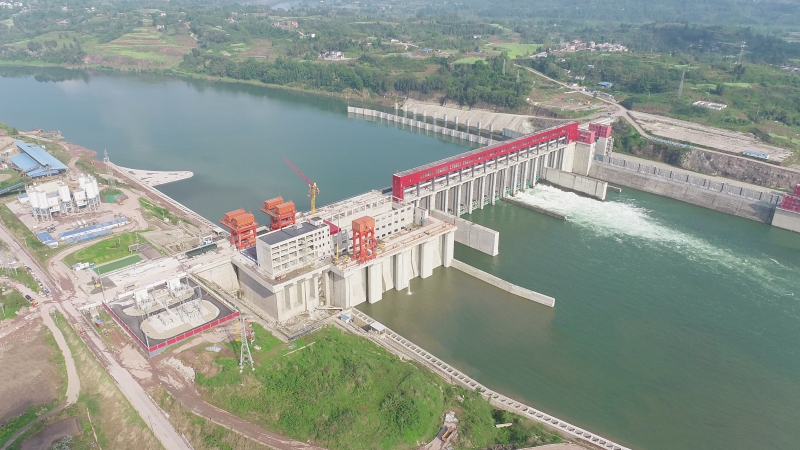

嘉陵江,這條流淌著曆史與希望的江河,如今見證著利澤航運樞紐工程建設的激昂篇章。經過72小時的試運行,2024年10月19日利澤航運樞紐工程第2台燈泡貫流式水輪發電機組正式迎來投產發電。回眸工程建設從無到有、從有到優的曆程,一條向陽而生、逐“精”而行的實幹軌跡漸次清晰,一首始於初心,臻於匠心,成於決心的央企樂章在嘉陵江上悠揚奏響。
烈日鑄魂:攻堅克難的堅守
2022年,項目部迎來第一個重大節點:“730下閘擋水目標”2022年7月30日完成泄洪閘7號-12號孔閘門和啟閉機的安裝和調試工作,具備擋水條件。項目伊始,人員、設備、材料亟待進場,各項工作蓄勢待發。與此同時也存在諸多不利因數。如,防疫、高溫、到貨設備質量問題多、與土建專業交叉作業等問題亟需一一解決。在諸多問題中,高溫天氣無疑是一個嚴峻的考驗,2022年夏季,重慶地區出現了罕見持續三十多天的高溫天氣,日最高氣溫達到43.7攝氏度位居全國第一。為了保證工期順利進行,項目部調整了作息時間,盡量避開一天中的高溫時段,防暑降溫藥品每天2次定時發放到工人手中。但是烈日炎炎,驕陽似火,經過太陽暴曬後的施工場地更是如同一個大火爐,酷熱難耐,閘門、鋼材等設備、材料更是滾燙得難以觸摸。
在這樣酷熱的高溫天氣下,施工現場卻呈現出一派繁忙的景象。工人們在其中揮汗如雨,工作服完全被汗水浸透,他們的臉頰被曬得通紅,但他們的眼神中卻透露出堅定與專注。每一個動作都伴隨著艱難與疲憊,卻依然堅守崗位,用頑強的毅力與高溫抗衡。項目部投入大量人員和工程設備,通過優化閘門安裝的施工方案。采用160噸和100噸兩台汽車起重機配合施工,160噸汽車吊專門負責閘門翻身和吊裝,100噸汽車吊專門負責閘門倒運,白班負責吊裝、調整,晚班負責加固、焊接,形成流水作業,大大的節省閘門拚裝時間。通過項目團隊的精心組織、共同努力,利用5天時間完成了6孔閘門的24節門葉的吊裝、調整工作,比原計劃提前了19天,創造了“利澤奇跡”。為泄水閘主體結構順利到頂節和啟閉機吊裝創造了有利條件,也為“730”下閘擋水目標實現奠定堅實的基礎。
攜手並進:團結協作的力量
2023年利澤機電安裝項目部的主戰場是廠房工程,首當其衝需要攻克的是“415”首台機管型座安裝,其次是廠房橋機、壩頂門機、尾水門機以及廠房金屬結構設備。在廠房主體結構全線搶工的同時,施工條件發生巨大的變化,如何能在規定時間內完成首台機組管型座的安裝,是項目團隊亟需解決的問題。項目部通過精心策劃、周密部署,同主包單位會商,深度分析研判機電、土建工期計劃,對比合同優化施工方案,克服現場不利因素。大家集思廣益、充分發揮專業優勢,終於討論出一個預算少、影響小、安裝快捷、安全可靠的施工方案。在安裝間上遊牆預留一個的臨時門洞,確保汽車吊、管型座能倒運進場,在采用汽車吊進行管型座安裝。既保證了首台機管型座安裝節點目標順利完成,又為土建後續施工以及首台機組安裝創造了有利的條件。
“眾人拾柴火焰高”,這句流傳已久的俗語,生動地詮釋了團結協作的力量。項目部通過團隊協作,為了一個共同的目標而努力,大家各展其能,有的出謀劃策,有的付諸行動,有的提供資源,當這些力量彙聚在一起時,便能創造出令人驚歎的成果。2023年7月16日完成廠房橋機安裝;2023年7月22日完成1號機管型座安裝;2023年10月19日完成4孔尾水閘門拚裝;2023年11月4日完成4孔進水口閘門拚裝;2023年11月6日完成壩頂門機安裝;2023年12月23日完成尾水門機安裝,累計完成金屬結構安裝量6513噸。一個個節點的實現,猶如璀璨星辰照亮前行道路;一次次極限的突破,恰似鋼鐵脊梁撐起發展天空。八局人,以其堅定的信念和無畏的勇氣,深刻的詮釋了央企的使命和擔當。
匠心獨運:精雕細琢的品質
2024年初,利澤項目迎來首台機組安裝,正式進入“機電安裝”時間。項目部根據首台機發電節點目標,編製出詳細可行的發電計劃,製定了關鍵的質量控製點,分析了過程中存在危險源,並製定相應的防控措施。在安裝過程中,質量控製始終是重中之重。項目團隊建立了嚴格的質量管理製度,對每一個安裝環節進行全程監控。從原材料的檢驗到安裝工藝的執行,從設備的調試到最終的驗收,每一個步驟都有專人負責,確保工程質量符合國家標準和設計要求。
導水機構拚裝,內、外導環的同心度和高差是導水機構的核心控製點,其偏差不能大於0.5毫米。施工過程中,技術人員嚴格把控每一個環節,對平麵度、方位、導葉的端麵、裏麵間隙等參數進行了精確測量,確保導水機構的質量符合設計要求。測量數據有超差的,技術人員會要求施工人員立即用輔助工具進行調整,直到每一項數據都合格。發電機組合軸承是機組轉動部件的核心之一,對機組運行的穩定性起到了至關重要的作用。3立方米的油槽裏麵包含了組合軸承上百個零部件,且大多數零部件都屬於精密部件,安裝精度、潔淨度要求高,零部件安裝序號要一致,空間狹窄,不便於操作,為了確保安裝質量,項目部製作嚴格施工工序流程和工藝卡,嚴格執行“三檢製”和轉序製度。開工前組織施工人員進行安全技術交底,確保每一位施工人員對自己工作了然於胸,對關鍵部位、關鍵崗位施工人員進行專項培訓,考試合格方可上崗。項目部還對每個施工區域劃分責任田,實行網格化管理,每個班組實行包保責任製,這樣項目部各級管理人員皆能明確崗位職責、各司其責,防範於未然。過程中也不放過任何一個細微的瑕疵。與此同時,發電機的安裝也在緊鑼密鼓地進行。定子和轉子是發電機的核心部件,其安裝精度要求極高。技術人員們使用先進的測量儀器,反複調整定子和轉子的位置,確保它們之間的間隙均勻,磁場分布合理。他們深知,質量是工程的生命,隻有嚴把質量關,才能打造出經得起時間考驗的精品工程。
大地春回,百花爭豔,在完成首台機組安裝和調試後,工程迎來了關鍵性節點。2024年4月28日首台機組順利通過72小時試運行,正式進入投產發電階段,這標誌著工程建設取得了階段性的勝利。那一刻,施工現場一片歡騰,工程建設者們的臉上洋溢著自豪的笑容。他們用自己的辛勤付出和汗水,換來了這來之不易的成果。
衝刺決戰:勝利的曙光在望
利澤項目首台機組安裝完成,為後續機組安裝提供了寶貴經驗,我們總結過去,展望未來,項目團隊始終不忘初心,牢記使命,進一步優化施工組織結構,調整資源配置,邊界條件和施工環境進一步完善。在這個充滿挑戰的項目中,全體成員齊心協力,攻堅克難。此時,利澤機電安裝工程進入“快車道”。
2024年7月10日完成2號機導水機構安裝;
2024年7月20日完成2號機轉輪安裝;
2024年8月2日完成2號機轉子安裝;
2024年8月9日完成2號機定子安裝;
2024年9月28日完成2號機有水調試;
2024年10月19日完成2號機72小時試運行,正式投產發電。
2號機組安裝時間比1號機整整縮短了45天時間。
每個節點按期完成,捷報頻傳,每一個階段性的成果都凝聚著大家的智慧和汗水。在砥礪前行的道路上,利澤項目正以實際行動,書寫著屬於自己的華章。
